筑牢能源保障底盘 湖南双牌天子山抽蓄电站稳步推进建设

筑牢能源保障底盘 湖南双牌天子山抽蓄电站稳步推进建设

  中新网湖南新闻6月18日电(唐小晴 吴卢鹏 盘春红)连日来,湖南双牌县抢抓施工窗口期,全力推进湖南双牌天子山抽水蓄能电站项目提速提质建设,隧道掘进、主体施工、营地配套建设等各环节有序推进,工程建设跑出加速度。

  该项目坐落于双牌县麻江镇,其中隧道全长2.9公里,采用“七”字型布局、进出口双向掘进模式,与已贯通的1号隧道共同构成项目核心交通枢纽,承担人员通行、建材及大型设备转运重任,是保障主体工程推进的关键通道。自去年7月动工以来,项目日均投入180余名施工人员攻坚作业,目前隧道开挖工程量已完成80%,预计8月底贯通、11月全面通车,将彻底打通库区施工交通瓶颈。

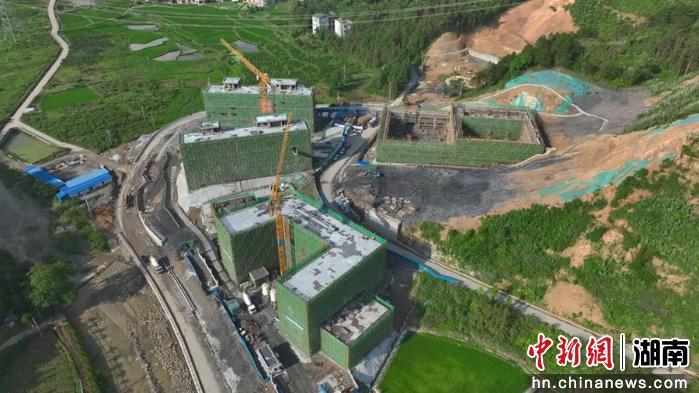

项目建设现场 。汤翔 摄

  据项目负责人介绍,以往库区物资运输需绕行4至6公里山路,效率低、隐患大。2号隧道贯通后可有效压缩运输时长、节约施工成本,为后续主库工程建设筑牢基础。

  与此同时,项目配套营地建设稳步推进。业主营地总建筑面积1.67万平方米,分区设置办公、住宿、仓储、综合服务等功能区域,今年2月已完成主体封顶,正开展二次结构及装饰装修施工,预计年底投用,可为项目建设提供全方位后勤保障。

  该项目是国家“十四五”重点能源项目、省级重大工程,总投资约90亿元,装机容量140万千瓦,建成后年发电量达15.21亿千瓦时,可有效优化湖南能源结构、提升电网调峰能力,助力新能源消纳,为全省绿色能源高质量发展赋能。(完)
