湘南能源建设提速 湖南双牌天子山抽蓄隧道提前贯通

湘南能源建设提速 湖南双牌天子山抽蓄隧道提前贯通

  中新网湖南新闻7月28日电(唐小晴 袁程 汤翔)近日,由中铁十七局承建的湖南双牌天子山抽水蓄能电站对外交通2号隧道全线贯通。这条全长2981米的隧道,较原计划8月底节点提前一个多月完工,为电站主体工程全面施工打通核心交通通道。

  该隧道位于双牌县麻江镇,采用“7”字型布局,施工条件复杂。项目团队采用进出口双向掘进、多工序平行流水作业模式,高效推进施工攻坚,大幅提升建设效率。隧道贯通后,施工现场运输距离显著缩短、通行安全大幅提升,为库区施工、地下厂房建设筑牢基础。

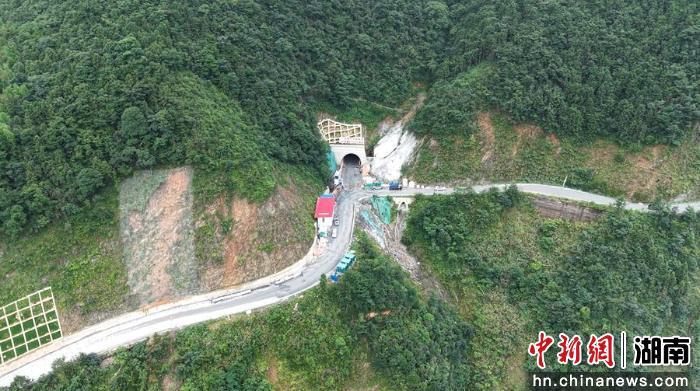

项目建设现场 。汤翔 摄

  至此,电站两条核心对外交通隧道全部贯通。此前贯通的1号隧道长1293米,两座隧道总长4274米,预计今年11月具备通车条件,将共同构成电站施工交通“双动脉”,承担人员通行、建材及大型设备转运等核心任务。

  据了解,双牌天子山抽水蓄能电站是国家“十四五”抽水蓄能重点项目、湖南省重点能源工程,总投资约89.74亿元,总装机容量140万千瓦,年发电量15.21亿千瓦时。项目兼具调峰储能、调频调相、应急备用等功能,建成后将成为湖南电网“超级充电宝”,优化湘南能源结构,助力新能源消纳和电网安全稳定运行。

  目前,电站各标段施工有序推进,供电工程已完工,主体工程、业主营地建设稳步落地。下一步,项目将快速推进隧道附属配套施工,力争12月底完成隧道交工验收,全速推进电站整体建设提速增效。(完)
