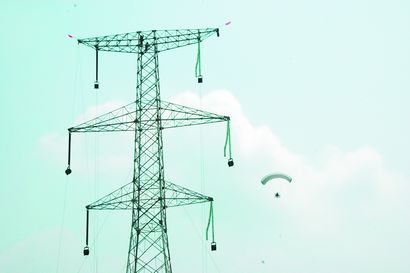

航空动力伞在高空中飞行放线,架起一条条高压电力线路。郭祥云 摄
长沙晚报9月6日讯 昨日上午,在一阵马达的轰鸣声中,一架装有电力导引线的航空动力伞,借助临时“机场”腾空而起,在50多米高的空中来往穿梭,架设电力线路。随着电力线路的延伸,华电长沙电厂与金霞变电站逐步实现对接。湖南省送变电公司副总经理李根先介绍,全长16.13公里,把华电长沙电厂与金霞变电站连为一体的“长金线”布线施工,全部采用新颖的航空动力伞“空中布线技术”。
“长金线”对接只差5公里
华电长沙电厂至金霞变电站220千伏送电线路工程,是华电长沙电厂电能外送的咽喉工程,线路施工须通过望城县丁字镇、铜官镇、桥驿镇等地,施工长度16.13公里。传统的架线方式,是从地上向天上架线,采用常规人工地面展放钢丝导引线、机械牵引升空方法,将对沿线苗木产生大面积损坏。为保护沿线的生态环境,减少树木砍伐和对植被的破坏,同时确保施工安全和提高施工效率,经湖南省送变电公司反复研究、论证,决定采用新颖的航空动力伞“空中布线技术”,完成华电长沙电厂至金霞变电站220千伏送电线路施工。
昨日,记者在省送变电公司二分公司施工现场看到,航空动力伞在50多米高的空中飞行,展放出一根根电力引导线,通过引导线,电力线路在一座座铁塔间架起。李根先介绍,他们已完成11公里的线路施工,目前金霞变电站与华电长沙电厂对接只剩下最后一段——丁字镇至电厂不到5公里的线路。尽管施工遇到各种困难,但为保证华电长沙电厂首台机组9月28日并网发电,施工人员每天都全力以赴。
郭丁线将短暂停电
因“长金线”对接施工的需要,几条电力线路将停电施工。“长金线”施工项目负责人杨石坚说,9月18日至27日,捞刀河变电站至天顶变电站的捞天线一回、二回220千伏电力线路将停电施工。省电力公司有关单位将及时调整电网负荷,将捞天线一回、二回原来承担的电力负荷改由其他线路转供,不会影响正常供电;9月12日,郭亮变电站至丁矿变电站一条35千伏的电力线路将停电施工一至二天,届时郭丁线沿线的丁字镇等地将停电,当地居民用电将受到一定影响。据介绍,由于“长金线”施工使用了“空中布线技术”等新技术,因线路对接施工造成的停电现象大为减少。
